Aufrufe: 0 Autor: Site-Editor Veröffentlichungszeit: 19.08.2026 Herkunft: Website
Die internationale Stahlbeschaffung birgt enorme Risiken. Die Auswahl des falschen Fertigungspartners führt zu strukturellen Ausfällen, Verzögerungen am Standort und schwerwiegenden Strafen für die Einhaltung der Vorschriften. Sich auf dem fragmentierten chinesischen Stahlverarbeitungsmarkt zurechtzufinden, stellt für ausländische Käufer eine komplexe Herausforderung dar. Sie müssen zwischen echten Herstellern mit hoher Kapazität und Zwischenhändlern unterscheiden, denen eine strenge Qualitätskontrolle für komplexe technische Anforderungen fehlt. Dieser Leitfaden bietet einen systematischen, evidenzbasierten Rahmen für die Überprüfung, Prüfung und Zusammenarbeit mit einem Qualifizierten Stahlkonstruktionslieferant China . Wir besprechen, wie Sie Ihre Beschaffungsstrategie an internationalen technischen Standards, projektspezifischen Risikoprofilen und Logistikanforderungen im Ausland ausrichten können.
Identifizieren Sie den Entitätstyp: Unterscheiden Sie klar zwischen direkten Herstellern, Handelsunternehmen und EPC-Auftragnehmern (Engineering, Procurement und Construction), um Ihre Projektmanagementfähigkeiten zu berücksichtigen.
Überprüfbare Zertifizierungen vorschreiben: Behandeln Sie internationale Schweiß- und Fertigungszertifizierungen (z. B. AISC, EN 1090, ISO 3834, AS/NZS 1554) als nicht verhandelbare Grundanforderungen.
Fordern Sie Rückverfolgbarkeit: Erfordern Sie eine umfassende Qualitätssicherungsdokumentation (QS), einschließlich Werkstestzertifikaten (MTC) für Rohstoffe und interner Berichte über zerstörungsfreie Prüfungen (NDT).
Reduzieren Sie Risiken in der Lieferkette: Nutzen Sie externe Inspektoren (z. B. SGS, TÜV) für Werksaudits, überprüfen Sie die Erfolgsbilanz von Projekten im Ausland und strukturieren Sie Zahlungsbedingungen anhand überprüfbarer Produktionsmeilensteine.
Legen Sie strenge technische Parameter fest, bevor Sie mit der Kontaktaufnahme mit Lieferanten beginnen. Dies verhindert nicht übereinstimmende Kapazitäten und ungenaue Angebote. Eine vage Angebotsanfrage führt zu unzuverlässigen Schätzungen. Definieren Sie vorab genau Ihre strukturellen Belastungen, Umgebungsbedingungen und Materialqualitäten. Durch klare Parameter können Sie unqualifizierte Werkstätten sofort herausfiltern. Lieferanten können nur dann genaue Zeitpläne und technischen Support bieten, wenn sie die genauen technischen Anforderungen Ihres Projekts verstehen. Sie müssen Eigenlasten, Verkehrslasten, Windgeschwindigkeiten und Erdbebenzonenanforderungen angeben. Durch die Bereitstellung einer umfassenden Entwurfsbeschreibung wird sichergestellt, dass das Fabriktechnikteam die tatsächliche Konstruierbarkeit Ihres Entwurfs bewertet.
Die Bewertung von Lieferanten erfordert ein Verständnis des Unterschieds zwischen standardisierten modularen Aufbauten und hochentwickelter Architektur. Standardlagerhallen und Schuppen basieren auf sich wiederholenden Rahmen und einfachen Verbindungen. Die meisten mittelständischen Werkstätten bewältigen diese Grundanforderungen problemlos. Sie verwenden Standardschablonen und automatisierte Schweißlinien für einfache H-Träger.
Kundenspezifische architektonische Strukturen erfordern fortschrittliche technische Fähigkeiten. Sie müssen mit einem qualifizierten Partner zusammenarbeiten Lieferant kundenspezifischer Stahlkonstruktionen für diese komplexen Bauten. Sie müssen fortschrittliche Detaillierungssoftware wie Tekla Structures oder AutoCAD verwenden. Diese Programme gewährleisten Präzision bei komplexen Knotenverbindungen und nicht standardmäßigen Geometrien. Überprüfen Sie die Erfahrung des internen Detaillierungsteams mit 3D-Modellierung und Kollisionserkennung. Eine Fabrik, die nur mit 2D-CAD arbeitet, wird Schwierigkeiten mit der räumlichen Koordination komplexer mehrstöckiger oder gekrümmter Strukturen haben.

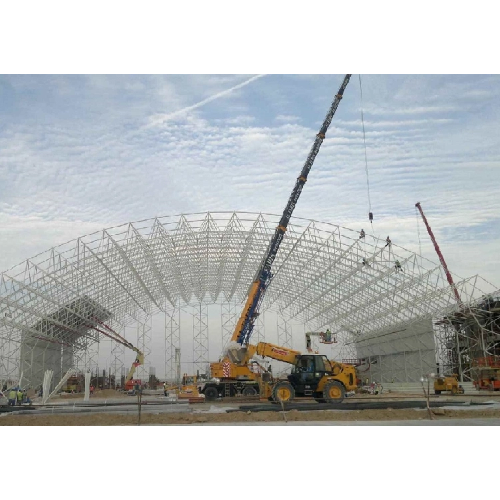

Großprojekte wie Stadien, Flugzeughangars und Schwerindustrieanlagen erfordern eine spezielle Fabrikinfrastruktur. Standardwerkstätten können keine massiven Stahlträger herstellen oder manövrieren. Sie benötigen einen engagierten Lieferant von Stahlkonstruktionen mit großer Spannweite und Hochleistungskapazitäten. Achten Sie bei Ihrer Bewertung auf diese spezifischen Betriebsmittel:
Hochleistungs-Laufkrane, die 50 bis 100 Tonnen sicher heben können.
Spezialausrüstung für das Unterpulverschweißen (SAW) für dicke Stahlplatten über 40 mm.
Große Vormontagehöfe zur Probemontage massiver Fachwerkträger vor dem Versand.
Fortschrittliche CNC-Bohr- und Schneidemaschinen für übergroße H-Träger und Kastensäulen.
Eigene Grobblechwalzmaschinen für zylindrische Säulen oder gebogene Dachelemente.
Bestimmen Sie frühzeitig in der Planungsphase Ihren genauen Beschaffungsumfang. Für einige Projekte ist nur das primäre Stahlskelett erforderlich. In diesem Fall beziehen Sie die sekundären Rahmen und Verkleidungen vor Ort. Andere Projekte erfordern ein schlüsselfertiges Komplettpaket. Dazu gehören der Primärrahmen, Sekundärpfetten, Dachpaneele, Wandverkleidungen, Isolierung, Türen und Fenster. Stellen Sie sicher, dass das von Ihnen gewählte Werk über zuverlässige Lieferketten für diese Sekundärkomponenten verfügt, wenn Sie sich für eine komplette Hülle entscheiden. Der Kauf des gesamten Umschlags aus einer Hand reduziert Kompatibilitätsprobleme vor Ort, Sie müssen jedoch die Qualität der Sekundärmateriallieferanten überprüfen.
Es ist nicht verhandelbar, die Fähigkeiten der Lieferanten mit den örtlichen Regulierungsvorschriften in Einklang zu bringen. Eine Fabrik, die Erfahrung mit chinesischen Inlandsnormen (GB) hat, versteht möglicherweise nicht die internationalen Anforderungen. Europäische Projekte erfordern eine EN 1090-Zertifizierung und eine CE-Kennzeichnung für Stahlkonstruktionen. Nordamerikanische Projekte erfordern die Einhaltung der ASTM-Materialstandards und AISC-Fertigungsvorschriften. Australasiatische Bauten müssen den AS/NZS-Schweiß- und Stahlstandards entsprechen. Stellen Sie immer sicher, dass die Fabrik erfolgreich in Ihre spezifische Regulierungsregion exportiert hat. Fordern Sie bei Ihrer örtlichen Baubehörde eine frühere Projektdokumentation an, die die Einhaltung der Vorschriften belegt.
Auf dem chinesischen Markt gibt es verschiedene Anbietertypen. Die Aufschlüsselung dieser Kategorien hilft Käufern bei der Auswahl des richtigen Partnerschaftsmodells für ihre spezifischen Projektmanagementfähigkeiten. Wenn Sie wissen, mit wem Sie es zu tun haben, vermeiden Sie Missverständnisse und Engpässe in der Lieferkette.
Vergleich der Anbietertypen von Stahlkonstruktionen in China
Anbietertyp |
Hauptvorteil |
Hauptnachteil |
Am besten geeignet für |
|---|---|---|---|
Direkter Hersteller |
Maximale Kostenkontrolle und direkte Werkskommunikation. |
Erfordert eine intensive Käuferüberwachung und Logistikmanagement. |
Erfahrene Einkäufer mit internen QA/QC-Teams. |
EPC-Auftragnehmer |
Schlüsselfertiges Design, Fertigung und Installationsmanagement. |
Höhere Prämienkosten und potenzielle Risiken bei der Vergabe von Unteraufträgen. |
Komplexe, große Industrie- oder Gewerbeprojekte. |
Handelsunternehmen |
Konsolidiert mehrere Baumaterialien in einer Lieferung. |
Margenerhöhung und verwässerte Verantwortung für Qualität. |
Kleine Projekte, die vielfältige, kleinvolumige Materialien erfordern. |
Arbeiten mit a Stahlkonstruktionshersteller China bietet direkte Kontrolle über die Produktion. Sie kommunizieren direkt mit den Fertigungsingenieuren. Dadurch entfallen Zwischenhändleraufschläge, was zu geringeren Gesamtkosten führt. Sie können Ihre eigenen Kontrollpunkte zur Qualitätskontrolle direkt am Fließband implementieren.
Dieser Weg erfordert jedoch einen erheblichen Aufwand für den Käufer. Sie müssen die internationale Logistik, Containerladepläne und Exportzollverfahren verwalten. Es erfordert auch eine intensive Qualitätsüberwachung. Sie müssen wahrscheinlich externe Prüfer beauftragen, um den Herstellungsprozess kontinuierlich zu überwachen. Wenn Ihnen ein internes Beschaffungsteam fehlt, wird die Leitung eines Direktherstellers überwältigend.
Ein Der Stahlbauunternehmer EPC bietet umfassende schlüsselfertige Lösungen. Sie kümmern sich um Architekturdesign, Tragwerksplanung, Fabrikfertigung und internationale Installationsüberwachung. Dies minimiert den Verwaltungsaufwand für Ihr internes Team. Sie übernehmen die volle Verantwortung für den Projektlebenszyklus.
Der Hauptnachteil sind die höheren Prämienkosten, die mit der schlüsselfertigen Verwaltung verbunden sind. Darüber hinaus müssen Sie eine strenge Due-Diligence-Prüfung durchführen. Stellen Sie sicher, dass der EPC-Auftragnehmer tatsächlich Eigentümer der primären Fertigungsanlagen ist. Einige EPC-Firmen vergeben die Fertigung an untergeordnete Werkstätten, was die Qualitätskontrolle beeinträchtigt. Fordern Sie immer eine physische Besichtigung der eigenen Produktionsstätten.
Als Vermittler fungieren Beschaffungsagenten und Handelsunternehmen. Sie eignen sich für kleinere Projekte oder Käufer, denen interne Beschaffungsressourcen fehlen. Sie zeichnen sich durch die Konsolidierung mehrerer Baumaterialien wie Stahl, Glas und HVAC-Systeme in einer einzigen Lieferung aus.
Zu den Risiken gehört die Stapelung von Margen, die Ihre Kosten in die Höhe treibt. Die Rechenschaftspflicht wird verwässert. Wenn eine Strukturkomponente vor Ort ausfällt, kann es sein, dass das Handelsunternehmen die Fabrik dafür verantwortlich macht und Sie keine direkte Lösung finden. Vermeiden Sie Handelsunternehmen für hochentwickelte, weitläufige Strukturprojekte, bei denen eine direkte technische Kommunikation obligatorisch ist.
Der Erfolg eines Lieferanten im Inland ist keine Garantie für internationale Kompetenz. Fordern Sie detaillierte Fallstudien zu abgeschlossenen Projekten in Ihrem spezifischen Land oder Ihrer Region an. Fragen Sie nach Referenzkontakten und setzen Sie sich mit früheren Kunden in Verbindung. Erkundigen Sie sich nach der Kommunikationsreaktionsfähigkeit und dem Support nach der Lieferung des Lieferanten.
Überprüfen Sie ihre praktische Erfahrung im Umgang mit regionalen Anforderungen. Sie müssen spezifische klimatische Belastungen verstehen, wie z. B. starke Schneelasten in Nordeuropa oder die Beschreibung seismischer Zonen in Kalifornien. Sie benötigen außerdem nachweisliche Erfahrung beim Bestehen lokaler Compliance-Audits und Zollinspektionen. Ein Lieferant, der mit den örtlichen Hafenvorschriften vertraut ist, verhindert kostspielige Liegegelder.
Zertifizierungen belegen das Engagement einer Fabrik für standardisierte Qualität. Akzeptieren Sie keine Fotokopien für bare Münze. Überprüfen Sie die Echtheit der ISO 9001-, AISC- und CE-Kennzeichnungen direkt bei den ausstellenden Stellen. Überprüfen Sie die Ablaufdaten aller Zertifikate.
Die Schweißqualität bestimmt die strukturelle Integrität. Überprüfen Sie die spezifischen Qualifikationen einzelner Schweißer in der Fabrikhalle. Fordern Sie einen Nachweis über nach AWS D1.1 oder EN ISO 9606-1 zertifizierte Schweißer. Stellen Sie sicher, dass das Werk für jeden in Ihrem Projekt erforderlichen Verbindungstyp eine dokumentierte Schweißverfahrensspezifikation (WPS) verwaltet. Das WPS bestimmt die genaue Spannung, Drahtvorschubgeschwindigkeit und das verwendete Schutzgas für jede Schweißung.
Überprüfen Sie die physische Ausrüstung und die Produktionslinien der Fabrik. Eine zuverlässige Der Lieferant von Stahlkonstruktionen muss über moderne, automatisierte Maschinen verfügen. Suchen Sie nach CNC-Plasmaschneidemaschinen, automatisierten H-Träger-Montagelinien und geschlossenen Strahlanlagen.
Bewerten Sie ihre tatsächliche Produktionskapazität. Vergleichen Sie die maximale monatliche Tonnagekapazität der Fabrik mit dem aktuell zugesagten Auftragsbestand. Eine Fabrik, die 5.000 Tonnen pro Monat beansprucht, ist nutzlos, wenn sie bereits für die nächsten sechs Monate ausgebucht sind. Überprüfen Sie diese Daten, um realistische Durchlaufzeiten für Ihr Projekt sicherzustellen. Fragen Sie nach dem aktuellen Produktionsplan und finden Sie heraus, wo Ihr Projekt in den Zeitplan passt.
Strukturelle Integrität beginnt mit der Rohstahlqualität. Sie müssen die Stahlsorten direkt zu renommierten chinesischen Stahlwerken wie Baosteel oder Ansteel zurückverfolgen. Stellen Sie sicher, dass die chinesische Qualität Q355B/C/D genau Ihren erforderlichen Spezifikationen für S355 oder A572 Gr50 entspricht.
Gängige Äquivalente von Baustahlsorten
Chinesischer Standard (GB) |
Amerikanischer Standard (ASTM) |
Europäische Norm (EN) |
Streckgrenze (MPa) |
|---|---|---|---|
Q235B |
A36 |
S235JR |
235 |
Q355B |
A572 Gr50 |
S355JR |
345 - 355 |
Q355D |
A572 Gr50 (schlaggeprüft) |
S355J2 |
345 - 355 |
Q460C |
A572 Gr65 |
S460N |
460 |
Fordern Sie Mühlentestzertifikate (MTC) für jede verwendete Stahlcharge an. Das MTC muss die chemische Zusammensetzung und die mechanischen Eigenschaften der auf dem Stahl eingeprägten Schmelzenzahl aufweisen. Behalten Sie diese Rückverfolgbarkeitsdokumentation während des gesamten Herstellungsprozesses bei.
Bei strukturellen Schweißnähten reicht die visuelle Prüfung nicht aus. Definieren Sie akzeptable interne Testmöglichkeiten, bevor Sie einen Vertrag unterzeichnen. Das Werk muss an kritischen Schweißnähten eine zerstörungsfreie Prüfung (NDT) durchführen.
Ultraschallprüfung (UT) für vollständig durchgeschweißte Schweißnähte zur Erkennung interner Fehler.
Magnetpulverprüfung (MT) zur Oberflächenrisserkennung an ferromagnetischen Materialien.
Durchstrahlungsprüfung (RT) für kritische Zugverbindungen, die permanente Filmaufzeichnungen erfordern.
Eindringprüfung (PT) für nichtmagnetische Materialien oder enge Geometrien.
Fordern Sie vor der Produktion einen dokumentierten Inspektions- und Testplan (ITP) an. Das ITP beschreibt genau, wann, wo und wie jede Komponente getestet wird. Es legt Haltepunkte fest, an denen die Fertigung nicht fortgesetzt werden kann, bis ein Inspektor den vorherigen Schritt genehmigt hat.
Erstklassige Lieferanten sorgen für technische Optimierung während der Angebotsphase. Sie bewerten Ihre Zeichnungen nicht einfach blind. Sie wenden Value Engineering an, um unnötige Stahltonnage zu reduzieren, ohne die strukturelle Integrität zu beeinträchtigen. Sie könnten alternative Verbindungsdesigns vorschlagen, die schneller herzustellen und einfacher vor Ort zu errichten sind. Dieser technische Support bietet einen enormen Mehrwert und reduziert die Gesamtkosten Ihres Projekts sicher. Ein Lieferant, der einfach einen Preis pro Tonne angibt, ohne technische Fragen zu stellen, ist wahrscheinlich ein Mittelsmann.
Der chinesische inländische Stahlmarkt unterliegt erheblicher Volatilität. Verstehen Sie, wie Sie Angebote strukturieren, um diesen Schwankungen Rechnung zu tragen. Standardangebote haben in der Regel eine kurze Gültigkeitsdauer, oft nur 7 bis 14 Tage.
Verhandeln Sie bei langfristigen Projekten Materialpreisgleitklauseln. Verknüpfen Sie den Vertragspreis mit einem anerkannten chinesischen Stahlindex. Dies schützt sowohl Sie als auch den Lieferanten. Es verhindert, dass die Fabrik Abstriche bei der Qualität macht, wenn die Rohstoffpreise nach Vertragsunterzeichnung plötzlich steigen. Legen Sie im Vertrag einen Basisstahlpreis fest und vereinbaren Sie einen prozentualen Schwellenwert, der eine Preisanpassung auslöst.
Die Oberflächenbehandlung hat direkten Einfluss auf die Lebensdauer Ihres Gebäudes. Vergleichen Sie die Vorlaufkosten und den Lebenszykluswert verschiedener Systeme. Die Feuerverzinkung (HDG) kostet zunächst mehr, bietet aber über Jahrzehnte hinweg einen hervorragenden, wartungsfreien Korrosionsschutz. Mehrschichtige Epoxid- und Polyurethan-Lacksysteme kosten im Vorfeld weniger, erfordern aber spätere Wartung.
Heben Sie die Umweltverträglichkeit der Lackieranlagen des Lieferanten hervor. China setzt Umweltvorschriften strikt durch. Fabriken mit nicht konformen Lackierbetrieben unter freiem Himmel sind mit plötzlichen behördlichen Schließungen konfrontiert. Stellen Sie sicher, dass Ihr Lieferant geschlossene, umweltzertifizierte Lackierkabinen verwendet, um Produktionsverzögerungen zu vermeiden. Fragen Sie nach der Genehmigung der örtlichen Umweltverträglichkeitsprüfung (UVP).
Die Logistik verschlingt einen großen Teil Ihres Budgets. Bewerten Sie die Komplexität des Verpackens von übergroßen Stahlbauteilen. Standard-40-Fuß-OT-Container (Open Top) oder HQ-Container (High Cube) sind kosteneffektiv, beschränken jedoch die Komponentengrößen. Der Massenguttransport ist mit massiven Fachwerkträgern möglich, kostet jedoch deutlich mehr und erfordert eine spezielle Hafenabfertigung.
Empfehlen Sie geeignete Incoterms basierend auf Ihren Speditionsfähigkeiten. Mit FOB (Free On Board) haben Sie die Kontrolle über die Seefrachtkosten und Reedereien. CIF (Cost, Insurance, and Freight) überträgt die Verantwortung für den Versand auf den Lieferanten, kann jedoch zu versteckten Aufschlägen auf den Frachtpreis führen. Fordern Sie während der Angebotsphase immer einen vorläufigen Containerladeplan an, um das Versandvolumen genau einschätzen zu können.
Sprachbarrieren führen zu Fehlinterpretationen von Bauzeichnungen. Eine missverstandene Knotenverbindung kann den gesamten Aufbau Ihrer Website stoppen. Fordern Sie zweisprachige Detailzeichnungen an. Alle Komponentenmarkierungen, Schweißnahtsymbole und Materialqualitäten müssen deutlich in Englisch und Chinesisch gekennzeichnet sein.
Richten Sie einen zentralen Ansprechpartner mit technischem Hintergrund ein. Verlassen Sie sich bei technischen Fragen nicht auf Standard-Vertriebsmitarbeiter. Sie benötigen einen englischsprachigen Projektmanager, der die Terminologie des Hochbaus versteht und direkt mit dem Detaillierungsteam kommunizieren kann. Planen Sie wöchentliche Videoanrufe, um 3D-Modelle zu überprüfen und technische Fragen in Echtzeit zu beantworten.
Die Fabrikfertigung ist nur die halbe Miete. Eine reibungslose Montage vor Ort erfordert eine umfassende Montagedokumentation. Fordern Sie detaillierte Montagezeichnungen und interaktive 3D-Tekla-Modelle an. Jedes Stahlbauteil muss über ein klares, witterungsbeständiges Bauteilnummerierungssystem verfügen. Das harte Einprägen oder Aufschweißen der Nummern ist besser als aufgemalte Markierungen, die während des Transports verblassen.
Besprechen Sie Optionen für die Entsendung von Werksingenieuren an Ihren Standort. Eine zuverlässige Stahlkonstruktionsunternehmen in China können erfahrene Bauleiter entsenden, die Ihre lokalen Installationsteams anleiten. Dadurch wird sichergestellt, dass der Rahmen sicher, genau und genau gemäß der Konstruktionsabsicht hochgefahren wird. Sie können kleinere Montageprobleme sofort vor Ort beheben.
Verlassen Sie sich niemals ausschließlich auf die vom Hersteller bereitgestellten Fotos. Beauftragen Sie unabhängige Prüfstellen wie SGS, TÜV oder Bureau Veritas. Implementieren Sie einen strengen dreistufigen Prüfungsprozess, um Ihre Investition zu schützen.
Vorqualifizierungsaudit: Überprüfen Sie Fabriklizenzen, Gerätezustand und ISO-Konformität, bevor Sie Verträge unterzeichnen.
Inspektion während der Produktion: Überprüfen Sie die Materialstärke, die Schweißqualität und die Maßtoleranzen während der aktiven Fertigung.
Überwachung der Verladung vor dem Versand: Stellen Sie sicher, dass die Komponenten sicher verpackt sind, um Transportschäden zu vermeiden, und überprüfen Sie, ob die Containermengen mit der Packliste übereinstimmen.
Standardzahlungsstrukturen gleichen das Risiko zwischen Käufer und Verkäufer aus. Ein üblicher Rahmen ist eine Vorauszahlung von 30 % T/T (Telegraphic Transfer) zur Sicherung der Rohstoffe. Die restlichen 70 % T/T werden vor dem Versand bezahlt, jedoch ausschließlich nach Genehmigung des Inspektionsberichts durch Dritte.
Für umfangreiche Verträge mit hohem Wert nutzen Sie Akkreditive (L/C). Ein unwiderrufliches Akkreditiv schützt beide Parteien. Die Zahlung an das Werk wird nur dann garantiert, wenn der Bank konforme Versand- und Qualitätsdokumente vorgelegt werden. Definieren Sie im Vertrag klare Strafklauseln für verspätete Lieferungen. Binden Sie diese Strafen an bestimmte wöchentliche Verzögerungen, um Anreize für die pünktliche Fertigstellung zu schaffen.
Finalisieren Sie Ihre Strukturzeichnungen und präzisen Lastberechnungen mit einem örtlichen Ingenieur.
Definieren Sie Ihre lokalen Compliance-Anforderungen und akzeptable Materialäquivalente in einem formellen Spezifikationsdokument.
Entwerfen Sie eine standardisierte Angebotsanfrage (RFQ), in der Ihre genauen NDT-, Oberflächenbehandlungs- und Verpackungsanforderungen aufgeführt sind.
Beauftragen Sie eine renommierte externe Inspektionsagentur in China mit der Vorbereitung auf erste Fabrikaudits.
A: Akzeptieren Sie niemals eine PDF-Kopie als endgültigen Beweis. Suchen Sie auf dem Dokument nach der Zertifizierungsnummer und dem Namen der ausstellenden Stelle. Besuchen Sie die offizielle Website der ausstellenden Organisation und geben Sie die Zertifikatsnummer in deren Verifizierungsdatenbank ein. Sie können der ausstellenden Stelle auch direkt eine E-Mail senden, um zu bestätigen, dass das Zertifikat derzeit aktiv ist und den spezifischen Fabrikstandort abdeckt.
A: Q355B ist ein niedriglegierter, hochfester Baustahl nach chinesischem Standard. Es entspricht dem amerikanischen ASTM A572 Gr50 und dem europäischen S355JR. Sie haben ähnliche Streckgrenzen von etwa 345 bis 355 MPa. Sie müssen die chinesischen Mühlentestzertifikate Ihrem örtlichen Bauingenieur vorlegen, um sicherzustellen, dass die spezifische chemische Zusammensetzung Ihren örtlichen Bauvorschriften entspricht.
A: Seriöse Fabriken stellen immer einen MTC zur Verfügung. Wenn ein Lieferant die Bereitstellung verweigert oder verzögert, kauft er wahrscheinlich minderwertigen, nicht standardisierten Stahl von nicht überprüften örtlichen Schrottfabriken, um Kosten zu senken. Ein MTC garantiert die chemische Zusammensetzung und mechanische Festigkeit des Stahls. Verzichten Sie auf Lieferanten, die keine vollständige Rückverfolgbarkeit des Materials gewährleisten können.
A: Ja, viele Großhersteller verfügen über eigene Konstruktionsabteilungen, die für die Strukturkonstruktion zuständig sind. Ihre Designs basieren in der Regel auf chinesischen GB-Standards. Wenn Sie verlangen, dass das Design den Eurocode- oder AISC-Standards entspricht, müssen Sie dies ausdrücklich angeben. Sie benötigen weiterhin einen lokal zugelassenen Ingenieur in Ihrem Land, der die endgültigen Zeichnungen zur Genehmigung überprüft und abstempelt.
A: Übergroße Traversen, die die Abmessungen von Standard-40-Fuß-High-Cube- oder Open-Top-Containern überschreiten, werden per Stückgut versendet. Alternativ konstruieren Fabriken die Fachwerke mit verschraubten Stoßverbindungen. Dadurch können große Spannweiten in kleineren Abschnitten hergestellt, in Standard-Transportbehälter verpackt und auf Ihrer Baustelle zusammengeschraubt werden, wodurch enorme Frachtkosten eingespart werden.
A: Ein ITP ist ein obligatorisches Qualitätssicherungsdokument, das alle Inspektionskontrollpunkte während des gesamten Fertigungsprozesses beschreibt. Darin wird detailliert beschrieben, was getestet wird, die Testmethode, die Akzeptanzkriterien und wer für die Freigabe verantwortlich ist. Sie müssen das ITP genehmigen, bevor das Werk Stahl schneidet, um sicherzustellen, dass alle Qualitätserwartungen übereinstimmen.
